    拆公館圓環工程65天變17天 李四川說原由

    2025/09/21 21:21 記者何玉華/台北報導

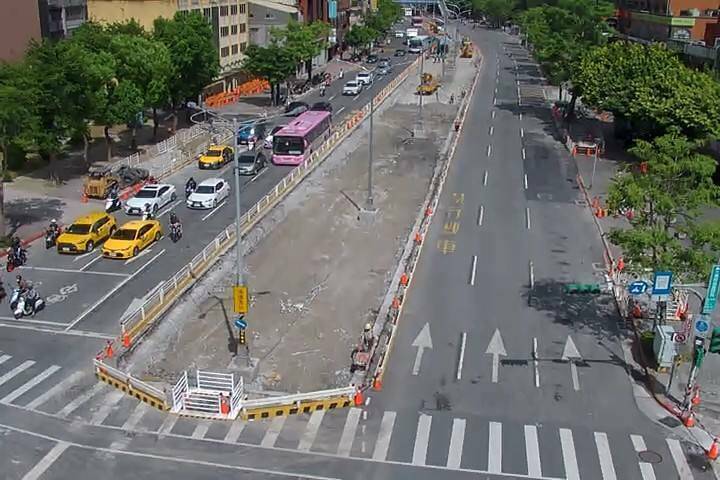

    台北市副市長李四川(左起)、新工處長林昆虎、交工處長張建華假日視察公館圓環施工狀況。 (取自李四川臉書)

    台北市副市長李四川(左起)、新工處長林昆虎、交工處長張建華假日視察公館圓環施工狀況。 (取自李四川臉書)

    公館圓環拆除及填平下道自本月13日動工,台北市副市長李四川今(21)在臉書貼文表示,在施工團隊日夜趕工下,可提前在9月底前完成正交路線通車,將原本的65天工期縮短到17天,速度快得讓人詫異。李四川受訪解釋說,「日夜趕工到里長都來抗議」、「沒辦法」,早點完成可以縮短塞車跟民眾的痛苦。

    李四川受訪表示,之前規劃工期65天,是因為混凝土廠週六、日不上班,跟混凝土廠拜託週末加班出料,才能加速澆灌地下道混凝土;而白天施工一定會占用車道,就會影響到公車,尤其是要敲掉地下道兩邊的側欄,一定要占用公車道,到時候公車又會受影響大排長龍,只好利用凌晨車輛最少的時候施工將側欄打掉,趕工趕到「2工程師躺下去」。

    李四川說,整個工程有3大部分,超過60%是填平地下道、二是改自來水管約需5天、第三部分則是打掉側欄及做路燈及號誌等;現在填平的地下道中間,已經可以看到路燈燈桿矗立,多出來的3個車道,公館往文山(北往南)分配1個車道,文山往公館(南往北)分配2車道,以後機車要左轉中永和不用再停待轉區,將有左轉綠燈一次就可以通過。

    李四川說,完工後的車行方向會更單純,速度會更順暢,未來除了中、永和下橋後左轉羅斯福路,因為路口太大,仍需要兩階段左轉外,其他都可以等左轉綠燈通行,一次通過。

    工程加速了,但也因夜間施工對居民造成困擾,李四川坦言「日夜趕工到里長都來抗議」、「沒辦法」,早點完成可以縮短塞車跟民眾的痛苦。如他臉書所言「不爭是慈悲,不辯是智慧」,現在這個社會用「口」的人太多,用「手」的人太少,但是市政建設都是這些用手的人做出來的,謝謝施工團隊的努力,也感謝周邊鄰居的容忍,時間會證明一切的。

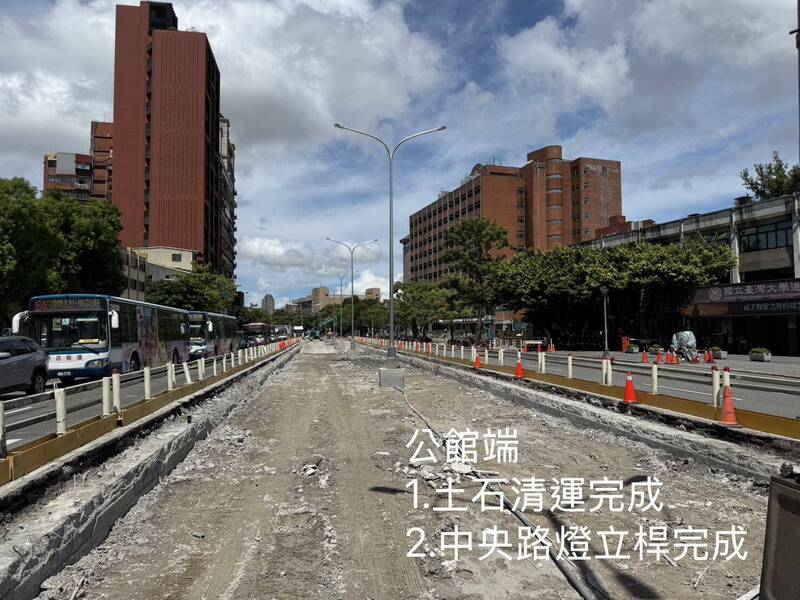

    填平後的地下道,兩天側欄利用凌晨不影響交通敲除。(取自李四川臉書)

    填平後的地下道,兩天側欄利用凌晨不影響交通敲除。(取自李四川臉書)

    填平後的地下道中央,已經完成路燈架設。(取自李四川臉書)

    填平後的地下道中央,已經完成路燈架設。(取自李四川臉書)
