萬榮、光復兩處堤防工程提早完工 卓榮泰視察花蓮光復災區
2026/05/29 17:02 記者花孟璟/花蓮報導
行政院長卓榮泰今天到馬太鞍溪北岸的明利導流堤視察,肯定水利署提早一個月完工。(記者花孟璟攝)
輕颱薔蜜接近,行政院長卓榮泰今前往光復災區、馬太鞍溪北岸明利導流堤視察,並肯定水利署在光復、萬榮的堤防工程提早一個月完工。卓榮泰說,他相信災後「痛苦會過去、美麗會留下來」,政府將全力助災區恢復。
光復洪災後經過8個月,水利署長林元鵬簡報時指出,包括馬太鞍溪1788萬立方、花蓮溪422萬方,總疏濬量已有2210萬方,經過高強度疏濬,目前河道排洪能力與健康狀況已回復至去年颱風前的水平。
他說,目前評估上游仍有2.4億立方公尺泥沙量,且汛期若遇到超大豪雨,河道短時間可能淤高5到10公尺,馬太鞍溪北岸的明利導流堤已於本月21日完工,堤防長2060公尺、高10公尺,河床濬深也有10公尺,已可應對超大颱風事件;另外,光復堤防復建工程已完工,光復超級堤防標案也進行中,預計明年底前完工。
卓榮泰今天是第二度到明利村堤防頂視察,卓揆說,去年災害至今8個月來,所有工程人員宛如螞蟻雄兵,一車車地挖掘,當時難以想像工程何時能完成,但今天看到了成果,透過加強光復鄉堤岸缺口並延續「超級堤防」的工程,成功降低了新的風險,行政院已編定85億元特別預算專用於馬太鞍溪整治,後續也有4年1千億預算,馬太鞍溪堰塞湖事件付出極大代價,現在的努力就是要把代價轉化成保護人民生命財產的韌性。
卓揆接著轉往災後努力站起的光復鄉邦查農場,品嘗好喝的有機小米豆奶。卓榮泰說,生產後端結合加工、觀光的六級化生產模式深具價值,他相信災後「痛苦會過去,美麗會留下來」,感謝農業部提供專業技術幫助農民復耕,希望政府的照顧能讓更多農友加入。
工程會主委陳金德說明,光復受災最嚴重的160公頃土地,農業部正進行地上物查估,預計今年底完成並展開價購作業,重災區也將規劃水災紀念公園;另行政院規劃12億元的光復水資源中心,將委託縣府在光復鄉辦理民生污水管接管工程,全面提升生活品質。
他說,本月中強降雨造成的淹水災情,國土署、水利署及農村水保署也將設置自流滯砂池,完工之前會先設抽水機減少災害;至於馬太鞍溪北岸450公頃的區域將由水利署辦理價購,興建第二道堤防以保護聚落,預計明年底完工。
行政院長卓榮泰、工程會主委陳金德到邦查農場品嘗小米有機豆奶,肯定農場六級化生產。(記者花孟璟攝)
邦查農場農民蘇秀蓮(右)向行政院長卓榮泰介紹阿美族沾醬。(記者花孟璟攝)
光復鄉邦查農場去年堰塞湖災害也被淤土埋沒,經過復耕後種植花蓮一號大豆,農場主蘇秀蓮(右)介紹大豆田和他們的產品,卓揆拍拍手肯定。(記者花孟璟攝)
邦查農場生產以酒釀為基底的德納斯沾醬,德納斯是阿美族語,意思是「沾一下」。(記者花孟璟攝)
邦查農場復耕後種植花蓮一號黃豆。(記者花孟璟攝)
行政院長卓榮泰視察光復鄉受災的邦查農場,了解復耕成果,他相信「痛苦會過去、美麗會留下來」。(記者花孟璟攝)

水利署在馬太鞍溪、花蓮溪高強度疏濬,疏濬總車次超過184萬輛次。(水利署提供)

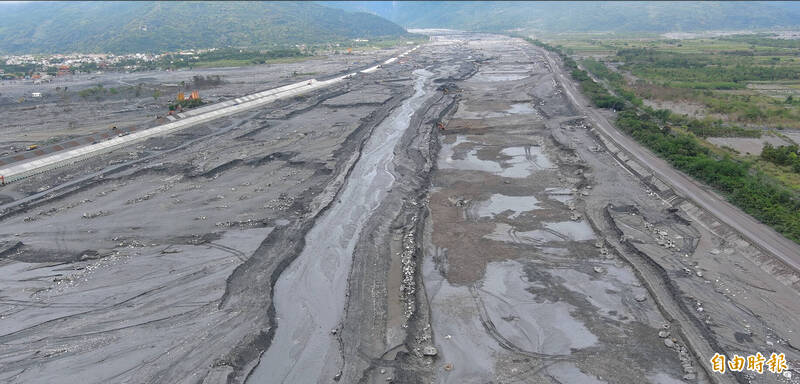

馬太鞍溪、花蓮溪截至目前疏濬超過2200萬立方公尺。(水利署提供)
