    盧秀燕上任8年未動工中捷藍線 預算漲千億

    2026/06/07 05:30 記者蘇孟娟、黃宜靜/綜合報導
    台中捷運藍線是台中第二條捷運,傳出需追加近千億經費,綠營議員怒批盧市府留下超級爛攤子。圖為已運行中的台中捷運綠線。(記者廖耀東攝)

    台中捷運藍線是台中第二條捷運,傳出需追加近千億經費,綠營議員怒批盧市府留下超級爛攤子。圖為已運行中的台中捷運綠線。(記者廖耀東攝)

    台中捷運藍線盧秀燕八年未動工,驚傳卸任前要再增上千億預算?

    中市府:高架段先通車 2034年通車不變

    台中捷運藍線在盧秀燕上任市長後更改路線,但近八年任期主線工程都未實質發包動工,昨驚傳原本一六一五億預算市府評估只夠建高架段八站,其餘地下段十二站起碼要再增上千億,且必須向交通部提修正計畫爭取補助,時程及經費都出現變數。台中市府強調,未來可以高架段先通車,維持二〇三四年通車不變。

    台中議員不滿表示,高架先通車再通車地下,根本是盧市府要卸任前的卸責說法。

    中捷藍線核定預算一六一五億,原本預計二〇三四年完工通車,相關進度一再延宕,機電標去年決標被揪出預算竟從三五一億暴增七成變六〇八億,增加二五七億,當時就遭強烈質疑,會排擠後續藍線工程預算。目前僅機電標去年六月開工,刻正整地中。

    而主線的土建工程首件土建工程,高架段第一標(BC11)三個車站今年二月啟動招標、二度流標,中市捷工局調整原預算九十九億元增到一一九億,目前三度招標中,預計六月底開標;六月五日另啟動高架段第二標(BC12)五個車站工程招標,預算二二六億,預計七月中旬開標。

    中市捷工局長蘇瑞文表示,中捷藍線扣除土地費用、機電標及目前進行中的主線土建標高架段八個車站招標後,剩餘約八十七億,僅能勉強施做第一個地下站B9站,後續自東海大學B10到B20台中車站還有十一站,他坦言,恐至少再增千億才夠蓋完。

    將向交部提報修正計畫 追加經費

    針對新增預算來源,蘇瑞文說,去年高雄捷運黃線也提修正計畫獲行政院核准追加九〇六億,中捷藍線也會向交通部提報重大工程修正計畫,若獲核准,中央補助約四成、台中須自籌六百餘億。因應此變數,目前規劃將採分段施工、分段通車,會先啟動高架段自台灣大道臨港路到正英路段約十公里施工,並先行通車,目標二〇三四年通車不變。

    交通部政務次長伍勝園昨日表示,目前尚未收到重大工程修正計畫,若是收到計畫,中央會檢視申請修正理由是否充分,再決定是否給予補助,若屬可控因素,也就是本來應考慮而未考慮到的部分,恐怕中央就無法給予補助。

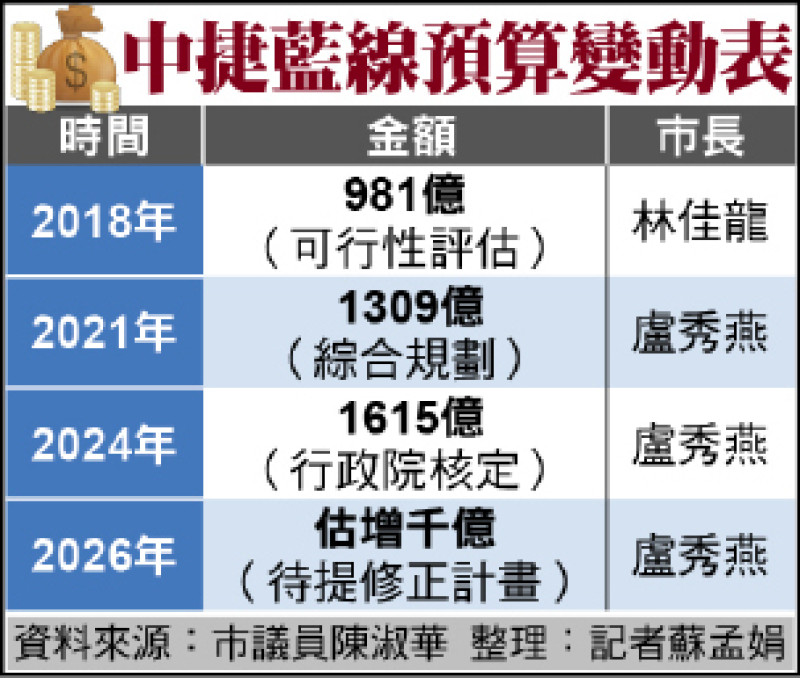

    中捷藍線預算變動表

    中捷藍線預算變動表

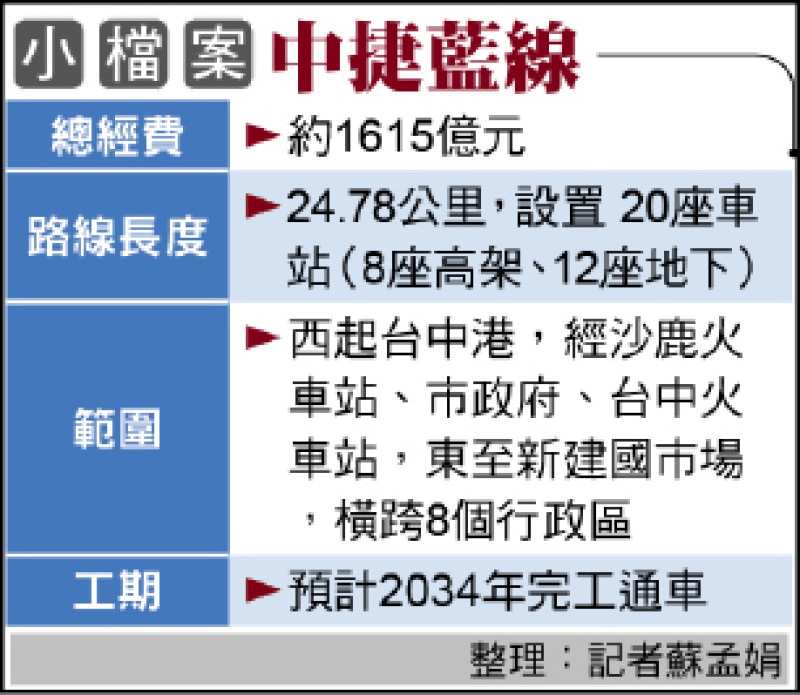

    小檔案》中捷藍線
