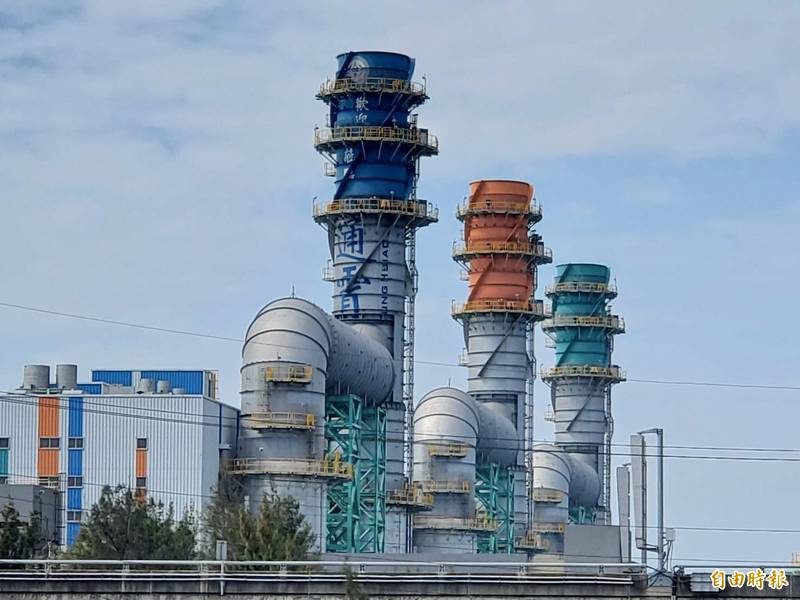

通霄電廠擴廠說明會未提及2跨縣市輸氣管 議員︰影響民眾權益
2021/11/09 17:30
〔記者蔡政珉/苗栗報導〕台電目前推動通霄電廠第2期更新改建計畫,將利用通霄電廠既有4、5號機除役拆除後空間設置5部1對1單軸式燃氣複循環機組。之前台電在地方召開說明會,但苗栗縣議員陳品安質疑,台電當時僅提及新建取水管、排水管,關鍵將從台中港鋪設2條至通霄電廠的輸氣管卻未告知民眾,影響民眾知情權。
台電中部施工處則回應,因輸氣海管工程除涉及鋪設管線,也必須設置卸收碼頭、天然氣儲氣槽等,才能將自外國進口的天然氣藉由卸收碼頭,轉換至儲氣槽再透過輸氣管運送至通霄電廠。
陳品安則質疑,通霄電廠第二期更新改建取水管、排水管與設置輸氣管線屬於同一計畫中,但台電於之前的地方說明會卻避重就輕,僅對影響較小的取、排水管對民眾說明,但未主動提到輸氣管,直到她提出問題台電仍無法說明清楚,僅推說是內部招標計畫尚未完備。
台電中部施工處表示,海底輸氣管線工程因設計尚未完成,以及申請範圍跨越台中、苗栗2縣市等因素,後續將另案提送海岸利用管理說明書申請許可。
至於目前進度,台電中部施工處指出,輸氣海管海岸利用管理說明書目前預計後年4月確定管線規畫路徑後,仍需取得海域用地區位許可、土地使用同意文件、環境敏感地區查詢結果、向環境敏感地區相關單位函詢等文件,最快約後年11月提送縣市政府及主管機關審查。會再擇期召開說明會。
通霄電廠第二期更新改建計畫預計可將目前發電量由376.2萬千瓦提升至630萬千瓦,使用複循環天然氣機組發電。
