台電斥資推動苗縣通霄鎮高壓電塔地下化 完成後不再「礙眼」
2025/05/13 16:34 記者張勳騰/苗栗報導

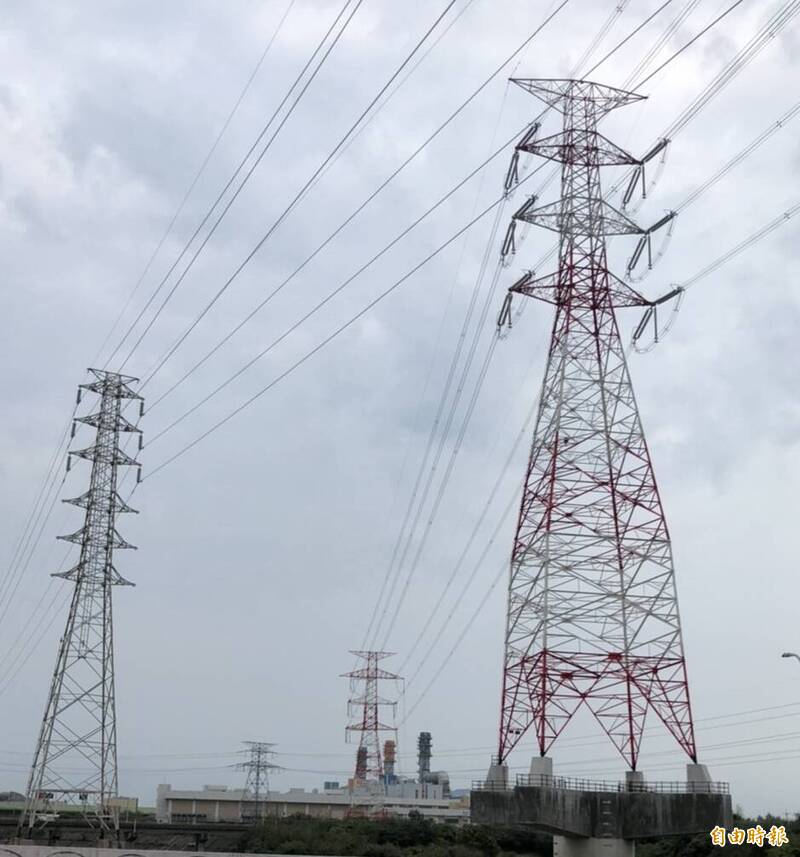

台電公司已順應民意,斥資逐步推動將高壓電塔地下化。(記者張勳騰攝)
台電公司苗栗縣通霄電廠擴建機組,通霄鎮公所及地方人士也強烈訴求高壓電塔及電線地下化問題,台電公司說明,345KV通霄-義和線4座高壓電塔預計2028年9月完成地下化,至於161KV通霄-苗栗一、二路及69KV通霄-三義、苑裡線共14座電塔,預計於2029年8月完成地下化,減少通霄都市計畫區內高壓電塔數量。
民眾路經通霄溪周邊,放眼望去就可看到大型高壓電塔矗立其間,除有礙觀瞻,也阻礙地方發展,地方人士爭取高壓電塔地下化逾20年,直到去年才有進展。
台電公司委託苗栗縣政府代辦通霄溪345KV通霄-義和線1至4號高壓電塔電纜地下化箱涵工程,總工程約16億元,於去年10月動工,分為2期的工程施工,工程範圍跨越通霄鎮通西、通東、通南及平元里,預定2028年9月完成地下化後,陸續拆除架空線,將可提升通霄市區整體防洪功能,並減少通霄都市計畫區內高壓電塔數量。
台電公司指出,161KV通霄-苗栗一、二路將有8座電塔地下化,範圍跨越通西、通東及平元里及69KV通霄-三義、苑裡線共6座電塔,範圍跨越通西、通南及通東及平元里,因兩項工程分別長4.5公里及3公里,地下化經費需逐年編列支應,目前分土木及機電兩個標設計發包中,預計明年動工,2029年8月完成地下化。
