    供電無虞! 核三廠2號機17日除役 三接6月全量供氣大潭電廠

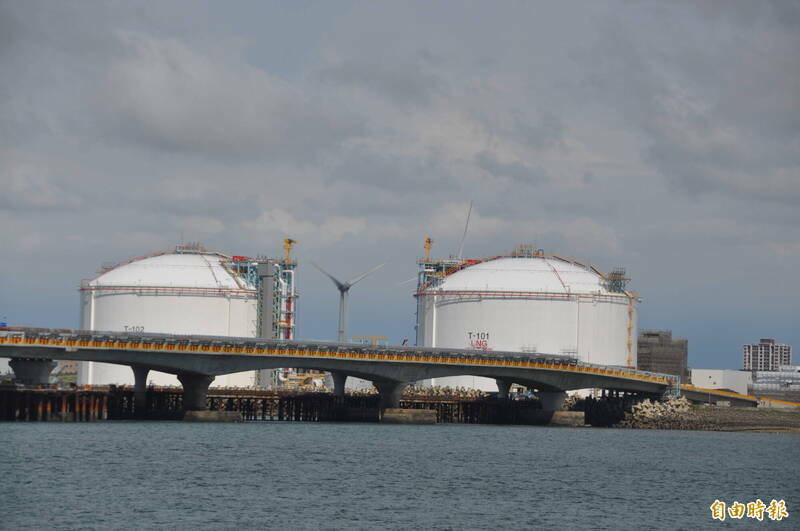

    中油第三天然氣接收站已完工,下月可全量供氣給大潭電廠。(資料照)

    中油第三天然氣接收站已完工,下月可全量供氣給大潭電廠。(資料照)

    2025/05/10 22:49

    〔記者鍾麗華/台北報導〕核三廠2號機將於17日停機除役,台灣將正式邁入非核家園。不過,立法院在野黨團提案修正「核子反應器設施管制法」,讓核三廠延役,最快13日三讀通過。官員表示,中油第三天然氣接收站已完工,下月可全量供氣給大潭電廠,而今年北中南各有大型燃氣機組陸續加入供電,新增機組容量遠高於核三廠2號機。

    行政院政委兼工程會主委陳金德表示,三接燃氣機組新建工程總經費965.62億元,為行政院列管重大公建計畫,目前整體計畫超前,三接項下共有8項工程已陸續完工,正進行各項運轉測試,拚6月營運供氣。

    中油也證實,三接已完工,3月中下旬完成兩次LNG船空船靠洩測試,4月初進行LNG船進氣測試,現正進行多項設備重複測試,以便下月正式運轉、全量供氣,未來全年供應300萬噸天然氣給大潭電廠,今年下半年就可供氣150萬噸。

    台電表示,大潭電廠是北部重要電力來源,配合用電需求成長,台電於2017年即展開燃氣機組新建工程,打造3部總裝置容量316萬瓩燃氣複循環機組,其中大潭8、9號機已於去年上線供電;7號機配合三接進度加入供電行列。而目前8、9號機由台中供氣、7號機測試階段也是台中供氣,下月三接正式運轉後,三機組將全數切換由三接供氣。

    陳金德指出,台灣目前只有高雄永安及台中設有液化天然氣接收站,導致須「中氣北送」或「南氣北送」,三接完成後,平衡北中南天然氣需求,並藉由海陸輸氣幹線系統相互調度及備援,確保供氣韌性。

    核三廠2號機執照17日屆期,台電表示,已及早規劃因應,啟動大型燃氣機組建置計畫,今年除大潭7號機外,興達新1號機、興達新2號機及台中新1號機,也將陸續加入供電行列,總裝置容量達480萬瓩,新增機組容量遠高於核三廠2號機的95萬瓩。
