國家生技園區聯外道路將完工 到南港車站只需5分鐘
2026/05/06 10:10 記者何玉華/台北報導
「國家生技研究園區聯外道路工程」隧道貫穿中南山,通車後到南港車站只需5分鐘。(台北市新工處提供)
銜接南港車站與國家生技研究園區的重要交通動脈「國家生技研究園區聯外道路工程」,隧道工程已進入最後施工階段,台北市政府工務局新建工程處表示,歷經數年施工與克服地質挑戰後,預計6月竣工,下半年通車,屆時南港車站至生技園區的車程,將能從15至20分鐘縮短至5 分鐘左右。
新工處工務科中區工務所主任洪辰儒表示,「國家生技研究園區聯外道路工程」北起忠孝東路七段與興中路口,貫穿中南山,南接研究院路一段130巷。隧道主體長約716公尺,加上前後道路,整體工程長度達824公尺。2022年2月25日開工,2023年12月6日順利貫通隧道段,由台北市長蔣萬安與內政部前部長林右昌共同主持貫通典禮。
洪辰儒表示,這條貫穿中南山的隧道,不僅是北台灣生技產業鏈的重要連結,更是解決南港研究院路交通瓶頸的關鍵;過去往返南港車站與生技園區,需繞行狹窄的研究院路一段,尖峰時刻塞車長達15至20分鐘。隧道通車後,車程將大幅縮短至5分鐘左右。

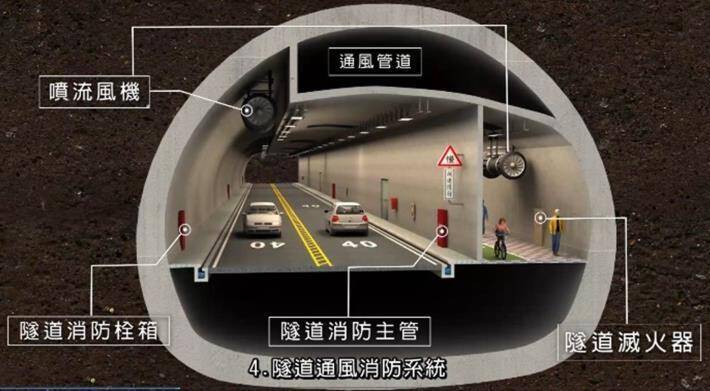

除了縮短車程,工程還兼具低碳先行、防災升級、串聯廊帶、優質施工共5大亮點。低碳先行部分,隧道內採單孔雙向配置,規劃了寬達3公尺獨立的行人與自行車專用道,保障慢行者的安全外,更建構出從捷運南港站出發的低碳通勤動線;防災升級部分,隧道開通後將成為南港舊莊地區重要的防災路徑。未來若遇颱風大雨導致南深橋閘門封閉,該隧道可立即作為研究院路一帶居民往返市中心的避災替代道路,強化區域交通的韌性。
另外,隨著聯外道路完工,國家生技研究園區將與南港車站周邊的交通樞紐、大型商辦及生醫聚落緊密結合,串聯廊帶,更補足「東區門戶計畫」最後一塊關鍵拼圖。
工程上,因南港地層特有的極弱軟岩與高含水量砂岩,施工時曾遭遇入洞順向坡滑動及淺覆蓋易崩塌地層等2大難關,工程團隊採用新奧工法 (NATM),結合機械分階挖掘、管冪工法、先撐鋼管、鏡面岩栓、鏡面玻璃纖維管灌漿等工法,並導入光達自動化監測系統,24小時監控隧道變形量,成功在不干擾地表建物與生態的前提下,順利完成外界一直擔憂的淺覆蓋層貫通任務,創下國內隧道工程順利通過極淺覆蓋層的施工典範。
新工處工務科科長高銘伸表示,目前隧道內部照明、通風系統等已接近完成。工務局長黃一平日前在市議會工作報告也表示,預計6月竣工,下半年通車,將為南港地區帶來嶄新的交通氣象。

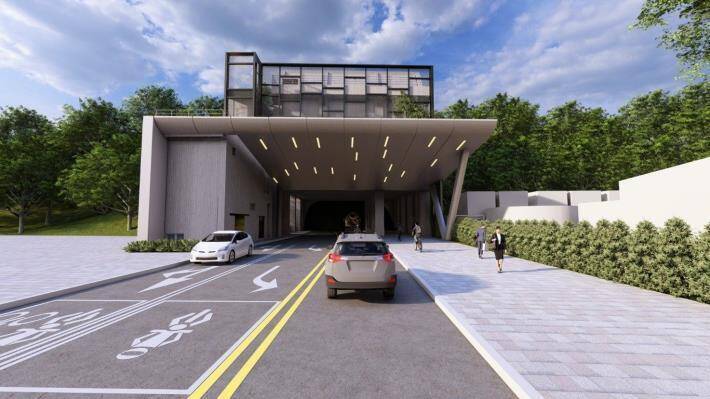

「國家生技研究園區聯外道路工程」隧道貫穿中南山,將設有獨立的行人及自行車專用道。(模擬圖,台北市新工處提供)

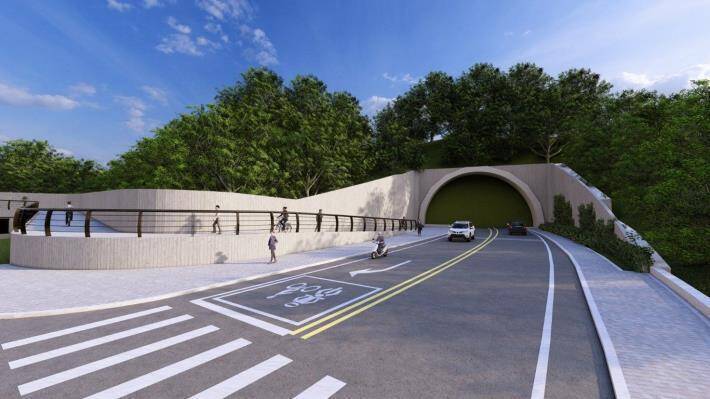

國家生技研究園區聯外道路,設有獨立的行人及自行車專用道。(模擬圖,台北市新工處提供)
