    全台最易受災!南橫「瓦筏哈橋」通車 公路局:不再擔心豪雨受困

    2026/02/04 16:49 記者吳亮儀/台北報導

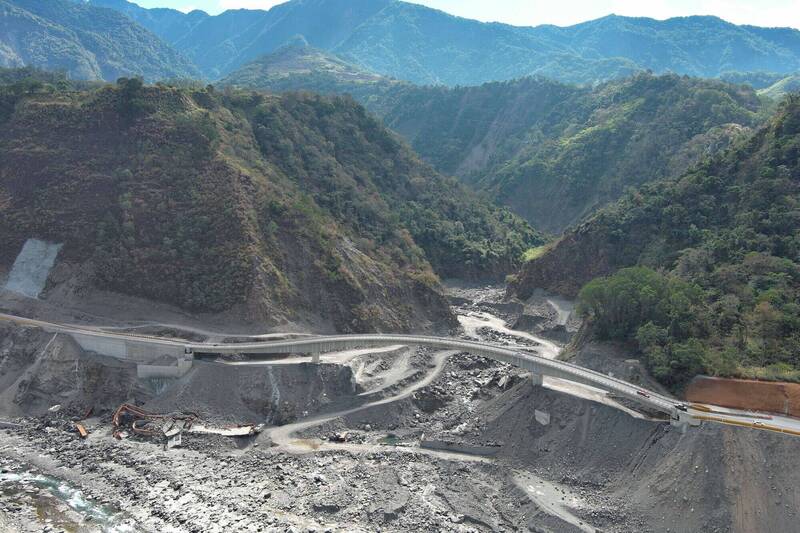

    台20線關鍵節點「瓦筏哈橋」通車。(公路局提供)

    台20線關鍵節點「瓦筏哈橋」通車。(公路局提供)

    交通部公路局今天(4日)宣布,台20線勤和至復興路段的關鍵節點「瓦筏哈橋」已經通車,未來民眾不再需要擔心豪雨導致溪水暴漲而受困。

    公路局表示,這座重要橋梁順利完工通車,沿途居民無需再利用荖濃溪河床便道通行。台20線南橫公路是高雄市桃源區交通要道,2009年莫拉克颱風後南橫公路受創嚴重,尤其在桃源區勤和里至復興里路段,因荖濃溪及支流布唐布那斯溪、玉穗溪交互影響,水文地質極不穩定。

    災後民眾長期僅以河床便道通行,不時因降雨及災害造成河床便道阻斷,造成桃源區部落交通往來極大不便。公路局曾在2017年完成勤和至復興中期道路計畫。

    不過,位於荖濃溪河床變化最劇烈處的明霸克露橋卻受到2021年盧碧颱風及2024年凱米颱風影響,導致橋跨全部沖毀,嚴重影響桃源地區部落及南橫遊客的交通往來。

    交通部長陳世凱表示,台20線勤和至復興路段受到荖濃溪河系影響,環境變化劇烈,可以說是全台最難養護且易受災的省道公路,尤其是瓦筏哈橋路段,即原來明霸克露橋所在的路段,歷年來受災嚴重,但對族人來說,這是一條家人要回家的路。

    陳世凱表示,交通部深切理解路一斷,對部落生活與觀光帶來的影響有多劇烈,所以中央團隊投入4.9億元的支持下,推動了「瓦筏哈橋」的興建,希望這座橋未來能守護地方。

    南分局甲仙工務段段長鄭敏華回憶,瓦筏哈橋位於全國水文地質最複雜的地方,遇到颱風河床變化差異最大可達30公尺,自2023年9月28日開工以來,工程團段歷經超過2次的汛期、10次颱風,這過程天候、水文的變動對工程造成的影響甚鉅。

    工程期間同時要克服土石流的攻擊,採用懸臂工法,也讓施工的控管時間需非常精準,施工團隊必須在2024年汛期前完成柱頭堡(墩柱節塊)工程、2025年汛期前完成橋梁合龍,才能順利迎接2025年的汛期及2026年的通車目標。

    鄭敏華說,2年多的施工期間,類似莫拉克等級的颱風侵襲大幅增加施工難度,施工團隊甚至還緊急辦理便道抬升工程,最後在2025年底瓦筏哈橋與便道順利銜接,整體道路提高超過20公尺,藉此避開荖濃溪及布唐布納斯溪不穩定河床,才算完成災害修復的中期階段性任務。

    他表示,工程很困難,但瓦筏哈橋通車後,不再需要擔心豪雨導致溪水暴漲而受困,這種從隨時可能斷路的恐懼中解脫的感受,「新橋落成是我們最大的喜悅」。

    瓦筏哈橋位於全國水文地質最複雜的地方,遇到颱風河床變化差異最大可達30公尺。(公路局提供)

    瓦筏哈橋位於全國水文地質最複雜的地方,遇到颱風河床變化差異最大可達30公尺。(公路局提供)

    瓦筏哈橋通車後,不再需要擔心豪雨導致溪水暴漲而受困。(公路局提供)

    瓦筏哈橋通車後,不再需要擔心豪雨導致溪水暴漲而受困。(公路局提供)
