    比照超級堤防 馬太鞍溪北岸萬榮鄉明利村堤防全面加高加寬

    2025/11/29 18:22 記者花孟璟/花蓮報導

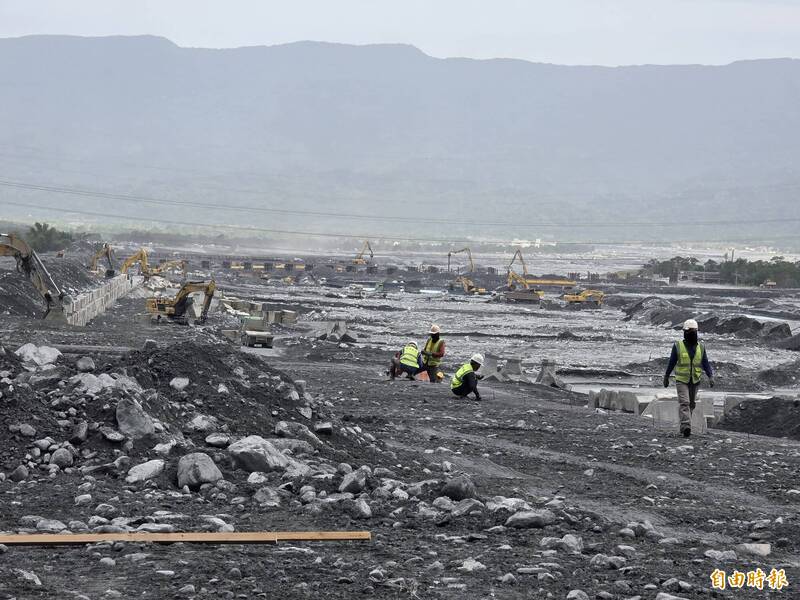

    馬太鞍溪左岸明利村堤防全面加高,下方使用鼎塊防護、上方是土方加上水泥鋼網加固,預計一個月完成,1.8公里永久堤防預計明年6月完工。(記者花孟璟攝)

    馬太鞍溪左岸明利村堤防全面加高,下方使用鼎塊防護、上方是土方加上水泥鋼網加固,預計一個月完成,1.8公里永久堤防預計明年6月完工。(記者花孟璟攝)

    鳳凰颱風帶來降雨,馬太鞍溪溪水10日晚間高漲,萬榮鄉明利村、鳳林鎮長橋里淹水,台9線也遭殃,水利署事後測量發現,上游明利村段河床高度比原堤防高。行政院長卓榮泰今天(29日)到花蓮視察,也到明利村了解堤防工程。水利署長林元鵬說,臨時堤防已完成,下游原萬榮堤防也會全面加高5公尺,未來從明利村山邊到馬太鞍溪橋1800公尺河段,全面比照超級堤防加高加寬。

    針對明利村在鳳凰颱風來襲時淹水的原因,水利署長林元鵬向卓榮泰報告,確認淹水原因是航拍測量河段淤高5至7公尺,有300公尺以上的河段,河床高度超越既有堤防高1至2公尺,造成洪水溢流入明利村,原有堤防構造並未受損。

    水利署說明,目前已完成的臨時堤防長度約600公尺,加高幅度達5至10公尺,並施作土堤加鼎塊、鋼網水泥等坡面工保護,提升防護功能。然而,淤積持續上升,部分河段與河道高差已不足1公尺,因此,馬太鞍溪臨時便道上游處以上的原堤防段全面加高5公尺,預定於一個月內完成,加強河道安全。

    上游還有2億立方公尺的土方尚未下移,預期未來20年馬太鞍溪都會面臨土砂挑戰,對此,水利署長林元鵬指出,將與林保署合作,林保署負責上游固床工固沙,明利村也將興建1.8公里長的永久堤防,規格比照超級堤防,全面加高、加寬,預定明年6月完成;光復地區近3公里堤段則預計明年4月完工,確保在明年颱風季來臨前全面提升保護能力。行政院長卓榮泰要求水利署積極趕辦,希望可以比明年6月更加提前,盼能在汛期前完成。

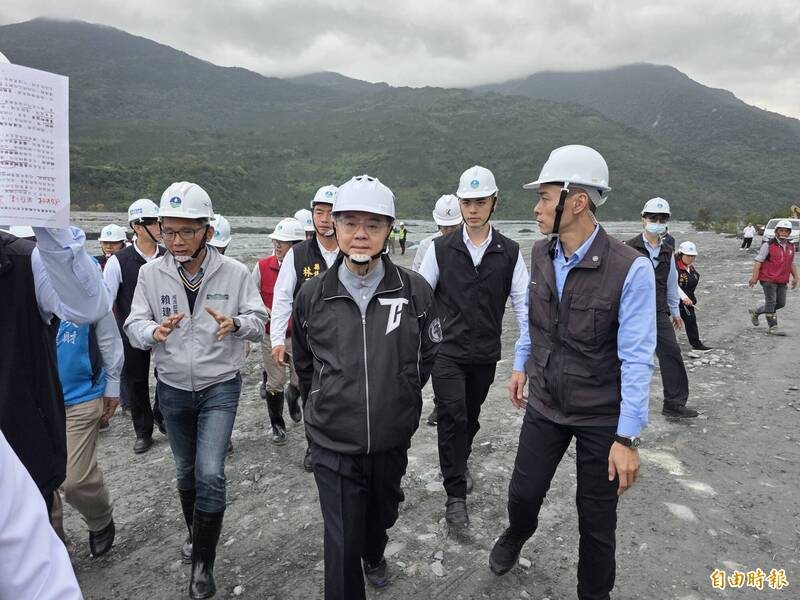

    行政院長卓榮泰視察花蓮馬太鞍溪明利村河段堤防,聽取水利署長林元鵬簡報。(記者花孟璟攝)

    行政院長卓榮泰視察花蓮馬太鞍溪明利村河段堤防,聽取水利署長林元鵬簡報。(記者花孟璟攝)

    馬太鞍疏濬工前如火如荼進行,水利署動員多個分署一起趕辦。(記者花孟璟攝)

    馬太鞍疏濬工前如火如荼進行,水利署動員多個分署一起趕辦。(記者花孟璟攝)

    行政院長卓榮泰今天到馬太鞍溪上游視察萬榮鄉明利村河段,了解鳳凰颱風致災原因。(記者花孟璟攝)

    行政院長卓榮泰今天到馬太鞍溪上游視察萬榮鄉明利村河段,了解鳳凰颱風致災原因。(記者花孟璟攝)
