壩體降挖2公尺引流順利 太魯閣燕子口堰塞湖水位穩定下降
2025/10/26 21:49 記者王錦義/花蓮報導

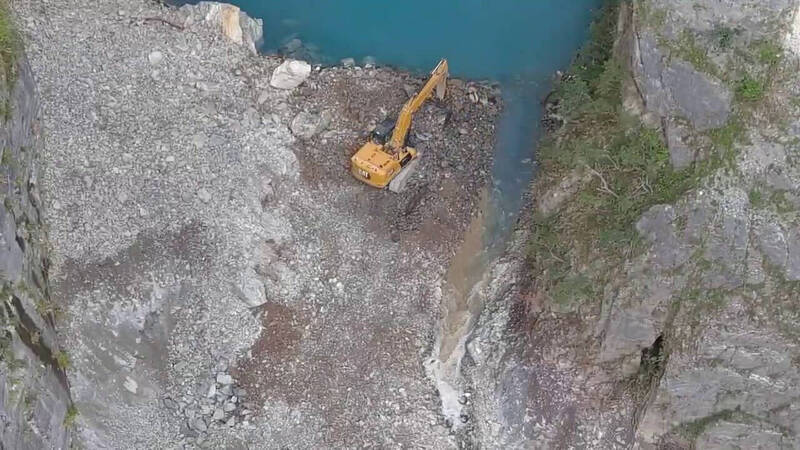

花蓮秀林鄉太魯閣立霧溪燕子口堰塞湖,農業部林業及自然保育署花蓮分署23日起開始進行壩體降挖的減災工程,中午順利開挖出深槽,湖水開始向下游溢流。(林保署花蓮分署提供)
花蓮秀林鄉太魯閣立霧溪燕子口出現堰塞湖,農業部林業及自然保育署花蓮分署23日起進行壩體降挖的減災工程,林保署指出,今(26)日壩體降挖超過2公尺,也順利開挖深槽線引流湖水,中午已順利開挖出深槽,湖水開始向下游溢流,水位目前大約以每小時約3公分的速率下降中,魯丹橋橋面的溢流水痕也已退縮約2公尺。
依據立霧溪堰塞湖監控面板,截至今晚9點,水位高程266.42公尺,壩頂溢流高程為270公尺,湖水面積11.1公頃,蓄水量為188.35萬噸,距壩頂滿庫(230萬噸)仍有42萬噸蓄水空間。林保署花蓮分署表示,目前除了壩頂高度下降,引流水量也逐漸加強中。由於壩體主要由堅硬岩塊構成,結構穩定,引流水量尚未顯著削弱壩體結構,壩體也沒有潰決的跡象。
林保署花蓮分署指出,由於水位還未降至台8線靳珩隧道西口路面高程以下,因此明日將持續進行降壩作業,以更有效降低堰塞湖水位及蓄水量。提醒民眾,堰塞湖引流可能導致立霧溪燕子口以下至出海口沿線溪床水位上升,民眾切勿進入立霧溪下游河道內活動;台8線靳珩隧道西口(燕子口步道西口)以東至魯丹橋路段,仍維持人車進入管制。
林保署花蓮分署說,燕子口堰塞湖降挖引流能在3日內即有突破性的成果,除了調度前來支援的宜蘭分署與花蓮分署合作無間,在22日以4379萬元得標燕子口堰塞湖減災工程的晶富營造公司,經驗豐富、態度積極,更是工程能順利推進的關鍵。
在現場指揮施工的黃姓負責人,曾參與921草嶺潭堰塞湖的減災工程,是國內少數具有堰塞湖處理專業的工程人員,此次原本是率領公司團隊自嘉義遠征花蓮光復義務協助復原工作,因表現卓著,林保署因此邀請該公司參與投標並得標,也為政府節省公帑。
