協和電廠四接環評續審 環境部:台電申請展延6個月補資料

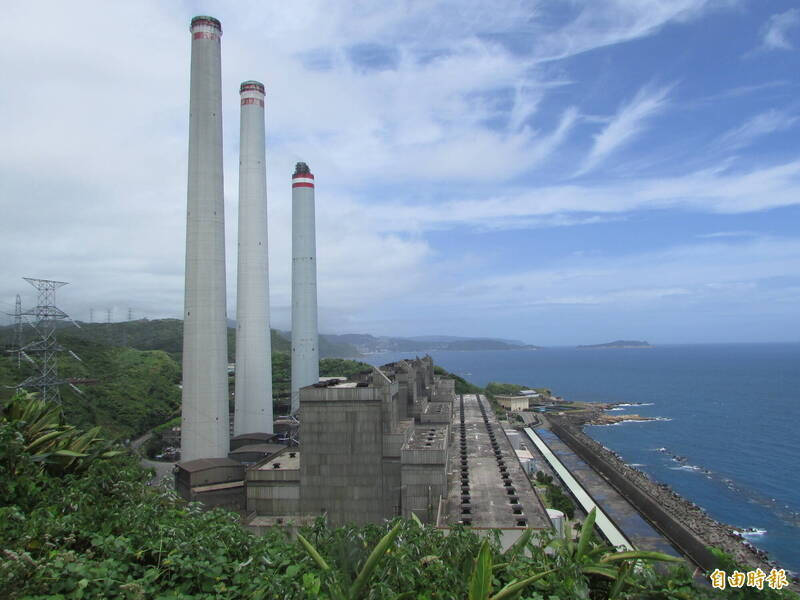

基隆協和電廠四接環評案,台電依規定須在1月底前補正資料;不過環境部表示,昨(29)日收到台電申請展延6個月的公文。(資料照)
〔記者陳嘉怡/台北報導〕爭議多時的「基隆協和電廠更新改建計畫(含第四天然氣接收站)」,環境部去年9月及12月邀集環評委員現勘、提出建議,依規定台電必須在1月底前補正資料。環境部今(30)日表示,昨已收到台電申請展延6個月公文,提到還需要一點時間補齊環委所提意見;環境部目前正在辦理公文回函,沒有特殊原因就會同意展延。
為拆除燃油機組改為燃氣發電,台電提出基隆協和電廠更新改建計畫,並興建台灣第四座天然氣接收站(簡稱四接)。2018年6月6日獲准先進行二階環評,並在2020年底送進環境部(當時為環保署)續審。
不過,協和電廠四接環評案爭議不斷,從1.0、2.0版到最新3.0版,填海造陸開發面積縮小、地點也東移,2019年起迄今已進行5次環評初審,去年5月25日環評會議遭環團闖入抗議而流會;7月7日再召開延續會議,卻遭多名在野黨立委用「程序問題」杯葛4小時,環保署(當時為環保署)中場無預警改採線上視訊審查,會議現場放空城遭環團質疑黑箱,最後環保署宣布會議「擇期再審」,四接環評再度延宕。
環境部環境保護司長蔡孟裕表示,去年9月及12月時邀集新任環評專家學者委員現勘,環委提出希望增加東移方案調查等意見,依規定台電應在1月底前回覆委員意見並補正資料。環境部昨天收到台電的公文,指出還有一些資料需要補充,需要時間準備,申請展延6個月(展延到7月31日),環境部目前正在辦理公文回函,原則上沒有特殊原因就會同意展延。蔡孟裕也表示,如果台電備齊資料也可以提早補件,環境部就會安排審查作業。
