沃旭停止合約》台供應鏈:勿因費率問題 影響風電產業發展
〔記者張慧雯/台北報導〕離岸風電開發商沃旭發函供應鏈停止合約執行,受影響廠商包括中鋼、世紀鋼、星能。世紀鋼表示,尚未簽約影響不大;星能指出,若合約停止,將影響上千人的工作機會;中鋼則表示,希望政府能正視對整體產業鏈的影響,別讓台灣喪失成為亞太地區離岸風電關鍵樞紐的契機。

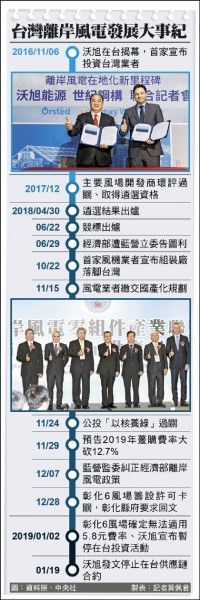

中鋼、世紀鋼、星能75億合約停止執行
世紀鋼昨發布重大訊息指出,目前僅與CIP(哥本哈根基礎建設基金)及WPD(達德能源)簽署風場水下基礎合約,尚未與沃旭簽署,因此對世紀集團影響不大。
世紀鋼說明,與沃旭合約金額僅九千萬元,目前已完工部分,沃旭皆已依合約付款,且沃旭函文僅為暫時停工,並表明將待躉購費率較為明確後復工,而暫停工作期間的額外成本,則可依合約再做額外請款。
星能:合約喊停 影響上千人工作機會
至於星能承包的陸上變電站合約高達七十三億元,原訂今年第二季將動工,目前時程延後,沃旭必須先停止合約,否則廠商將依約執行工程。
星能日前表示,若合約停止,將影響七十多億元的投資及上千人的工作機會;星能副總經理鄭鉉感嘆,先前在多次公聽會中提出,台灣地狹人稠,陸上電纜施工工程花費比歐洲高,但政府偏要砍電價,若沃旭真的不玩了,公司已投下的資金及已招聘的人員該怎麼辦?
中鋼:勿讓台灣喪失亞太風電樞紐契機
中鋼發言人兼中龍董事長王錫欽在日前一場演講也提及,台灣離岸風電產業發展,具備了天時、地利以及製造能力傑出的優勢;但近期受到離岸風電躉購費率擬大幅調降的議題影響,用於培植在地能量的資源大幅減少,甚至可能導致開發商因此終止開發。
王錫欽表示,如果開發商真的停止開發,將對台灣風電產業的發展帶來很大衝擊,進而讓台灣喪失成為亞太地區離岸風電關鍵樞紐的契機;因此,期待政府能多方考量,不要因為費率問題,導致整個離岸風電產業無法繼續生存、擴大。
